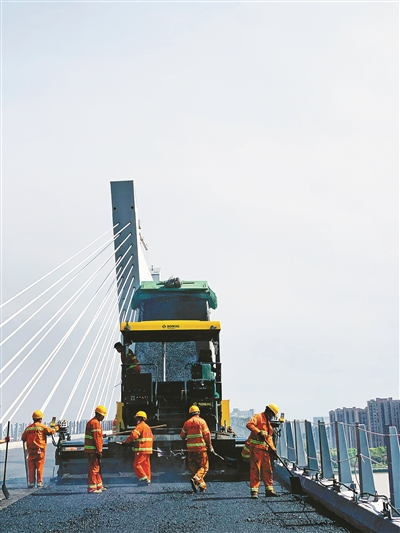

昨天上午,工人對中興大橋主橋面進行瀝青攤鋪?zhàn)鳂I(yè)。(王平凱楊緒忠攝)
這幾天,中興大橋的主橋附屬工程、引橋工程和地面工程全面開工,形成立體作業氛圍。目前,主橋鋼護欄施工已經完成,工人們開始進行地面瀝青和橋面瀝青攤鋪?zhàn)鳂I(yè)。
“我們克服了建筑材料供應難、防疫物資緊張和施工人員短缺等困難,目前施工進展順利,整個工程除部分待拆遷區域外,其余部分計劃今年6月底前全面建成。”中興大橋及接線工程建設方相關負責人介紹。
據悉,中興大橋及接線工程項目道路花崗巖側平石原產地在湖北,受疫情影響無法供貨。經市住建局多方協調,項目建設單位緊急聯系山東和遼寧的石礦,了解原材料和產能情況,第一時間拿到樣品,并確定了供貨廠家,對方于3月上旬開始供貨,保證了該項目的地面道路施工不因材料供應難而影響工期。
中興大橋是中心城區跨江橋梁“搶建設”的一個縮影。記者昨天從市住建局獲悉,備受市民關注的三官堂大橋、西洪大橋和新典橋建設同樣進展順利。
目前,三官堂大橋及接線工程(江南路至中官西路)南、北接線已完成竣工驗收,大橋鋼結構主體工程圓滿完成,中跨已順利合龍。目前該工程剩余的各工序施工已全面開展,正快速推進主橋內力體系轉換、鋼桁梁兩側現澆砼箱梁、橋頭堡、管理用房及附屬工程等多項施工內容,預計9月底具備全線通車條件。
新典橋及接線工程西起鄞奉路、東至寧南北路,全長約1310米,設有雙向四車道及非機動車道和人行道,是連通海曙、鄞州兩區的重要跨江通道。目前,新典橋鄞州側橋梁樁基已完成90%,承臺施工正穩步推進,上部結構安裝所需大型龍門吊部件已運抵施工現場。按計劃,今年6月底前將完成所有樁基工程施工,并完成大型龍門吊安裝;12月底之前完成大橋岸上拼裝胎架搭設,并開始主橋鋼箱梁拼裝。
西洪大橋及接線工程南起海曙區高橋鎮環鎮北路,北至江北區北環快速路,全長約4500米,采用“主線高架+地面輔道”建設形式,包括2座全互通立交、2對平行匝道和1座跨江大橋(西洪大橋),其中西洪大橋采用主跨138米的雙層獨塔鋼桁梁斜拉橋,是市區首座雙層特大橋。該工程于去年5月底開工建設,計劃于2022年底建成。目前,一標段已順利完成交通導改,打開了作業面;西洪大橋主墩圍堰施工提前完成,屬地拆遷工作已清零。
“我們要求各工程建設單位會商、研判,倒排工程建設計劃,通過優化相關工程環節、加大人力機械投入、對工程進行動態精細化管理等手段,細化量化節點目標,以最大限度保障跨江橋梁年度建設目標順利實現。”市住建局相關負責人表示。
|
