寧波城市快速路建設,始終緊扣著城市的發展方向。在三江片主城區發展時,寧波相繼建成(建設)機場路快速路、環城南路快速路、北外環快速路和東外環(快速化改造),目前,已經基本構建起了“環形”的快速路骨架網絡。其后,隨著城市向西發展,奉化納入中心城,中心城區空間框架進一步拉大,為了支撐和帶動城市整體發展骨架,環城南路快速路也開始向西延伸,機場路繼續往南拓展。
寧波過江通道的建設,同樣為城市的發展而服務。隨著鎮海新城等北部城區開發崛起,與南向主城間的聯系逐漸加強。三官堂大橋、中興路大橋的建設,就是為了加強跨甬江通道的能力。

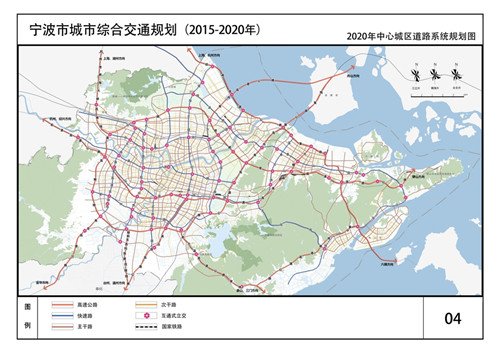

寧波城市交通未來又會怎么發展?按規劃,考慮到姚江北岸新城和城西區域的發展,寧波已在謀劃跨余姚江橋梁建設,以支持其與周邊區域的聯動發展。
今年以來,寧波城市建設按照“六爭攻堅”要求,全力推進“項目爭速”。目前,寧波的這些快速路、跨江橋、主干道等基礎設施建設工程,最新進展得怎么樣了?快來看看——

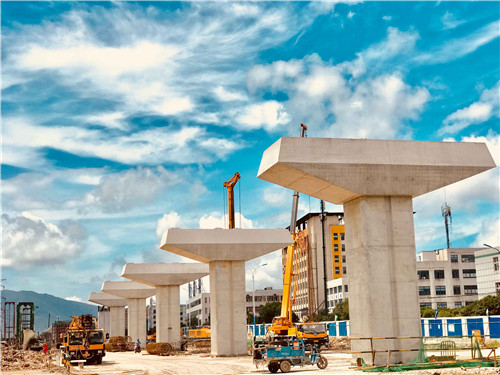

機場快速路南延工程,北起海曙區鄞州大道,南至奉化區岳林東路,全長約18.8公里。工程采用“路軌共建”形式,即城市快速路和城際軌道交通合建于同一高架橋梁,底層為地面道路,高架二層為軌道交通寧奉城際線,高架三層為機場快速路南延主線。建設年限2017年至2020年。
機場快速路南延工程作為“城鄉爭優”三年攻堅行動的重點建設項目,是中心城區快速路網的重要組成部分,是奉化區連接寧波市中心的重要快速通道。工程建成后,奉化區、鄞南片區將納入寧波中心城“半小時交通圈”,對推動奉化“同城化”發展、有效促進城市空間拓展以及經濟社會發展具有重大意義。

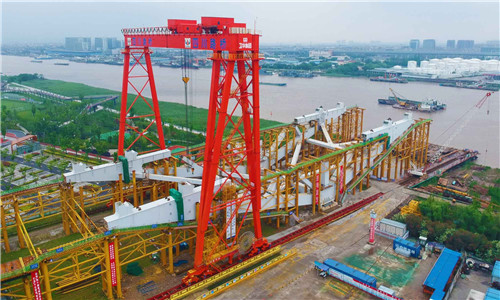

截至目前,本工程首片軌道U型梁架設、軌道共建段首片小箱梁架設等首件均已順利完成,目前,全線共有三個施工標段同步開展梁板架設,計劃今年年底可完成全線40%梁板架設。

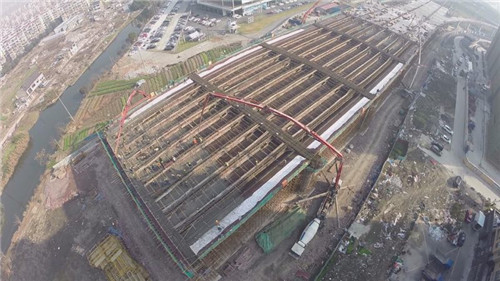

9月20日,在機場快速路南延工程軌道車站大成站,經過不間斷、歷時11個小時的連續施工,完成了車站剩余1-6軸底板澆筑施工,至此,大成站底板全部完成澆筑。這也標志著,機場快速路南延工程所有軌道車站全部完成底板澆筑施工,為上部結構施工奠定堅實基礎。
環城南路東段快速化改造工程
環城南路東段快速化改造工程(河清路-東外環路)主線西接?xùn)|苑立交,全長3.35公里,建設年限2016年至2019年。
意義
環城南路東段快速化改造工程的建成,不僅極大地方便了市民出行,更將進一步完善寧波的交通道路網絡,對改善中心城區快速路網總體結構、支撐城市空間布局發展具有重要意義。
最新進展
目前,環城南路東段(河清路-東外環路)快速化改造工程Ⅱ標工程施工正在緊鑼密鼓地進行中,工程項目不斷取得新的進展,已進入工程建設的決勝階段。截至9月,項目累計完成投資8億元,累計完成比例為62%。
目前主線高架橋主體結構,主線橋面鋪裝及防撞墻施工完成50%,輔道橋完成40%,保通工程完成60%。年底前完成主線高架橋主體結構,主線橋面鋪裝及防撞墻施工完成50%,輔道橋完成75%,累計完成總產值60%,計劃于2019年9月底基本建成。
北環東路快速化改造工程
北環東路快速化改造工程(世紀大道-東外環路)西起北環快速路落地段,東與北外環立交銜接,道路全長約3.4公里,建設年限2016年至2019年。
意義
目前,北環快速路已通車?yán)锍?公里,康橋南路以東7公里未通車,其中有345米為高架未實施段。去年9月,高架貫通過渡方案確定,采用臨時上下匝道貫通主線高架。這條臨時貫通工程,西起寧波工業供水有限公司,東至君山路交叉口,全長882.5米。待貫通后,西起寧波北、東至世紀大道,全長16公里的北環快速路將實現全線通車,從而充分發揮快速路網的系統功能,有效緩解江北、鎮海區域的交通壓力。
最新進展
根據目前AB匝道先行段施工進度情況,預計年底前與北環臨時貫通工程同步具備通車條件。北環東路快速化改造工程全線計劃于2019年底基本建成。
東外環路快速化改造工程
東外環路快速化改造工程北起北環東路鐘包立交,南至北斗路,整條快速路將覆蓋鎮海區、北侖區、高新區、東部新城、鄞州區多個寧波區域的位置,全長近13.7公里,其中,環城南路至通途路長約2.3公里,采用“高架主線+地面輔道”的改造形式,建設年限2016年至2019年。
意義
東外環路實現快速化,將進一步促進中心城區形成快速環線、構建立體化的交通網絡,還將被視為是發展寧波東部地區、新材料科技城,以及緩解城市交通擁堵的重要推力。
最新進展
目前,高架段已累計完成樁基68.3%,地面橋完成20%。其中東外環整治段預計10月底主線通車,2019年12月,東外環路快速化改造工程將全面交付。
三官堂大橋(江南路-中官西路)工程
三官堂大橋(江南路-中官西路)工程,南起高新區江南路,北至鎮海中官西路,路線全長3.3公里,道路標準斷面寬度為68米,為城市主干道,其中,跨越甬江的節點工程采用主跨465米的連續體系鋼桁梁,屬同類型橋梁“世界第一”,同時,由于桿件種類繁多,亦創造了同類型橋梁焊接接頭形式“數量之最”。項目建設年限2015年至2020年。
意義
三官堂大橋是“城鄉爭優”三年攻堅行動的重點建設項目,對支撐城市空間拓展,推動新材料城發展,促進東部甬江兩岸“聯動”發展具有重要意義。
最新進展

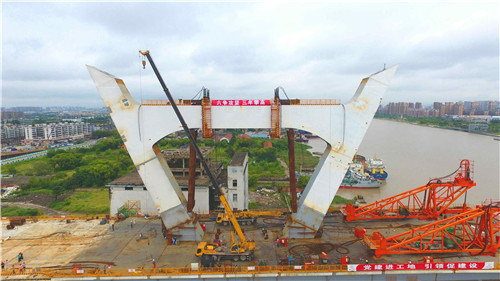

三官堂大橋及接線工程于2015年12月22日開工建設,經過兩年多的建設攻堅,南接線丹桂路以南段已于2017年10月份開放交通,南接線和北接線主體結構工程已基本完成,進入最終沖刺階段,正推進地面輔道、路燈、綠化等施工,主橋部分完成全部橋梁樁基施工,南岸完成下三角區鋼結構及10%的橋面板鋼結構安裝,首個大節段鋼桁梁完成吊裝作業,北岸邊墩承臺、墩柱等下部結構施工已完成,主墩基坑已開挖施工。
計劃2018年11月底完成主橋北岸主墩施工;12月底前完成主橋南岸邊跨鋼結構安裝,同時完成兩側接線施工;2020年6月份前后具備通車條件。
中興大橋及接線工程
中興大橋及接線工程,南起鄞州區中興路與江南路交叉口,北至江北區規劃青云路。全長約2.6公里,按雙向6車道標準建設。其中橋梁長約1.8公里,主橋全長700米,全寬29米,主跨400米,主橋設上下匝道兩對。中興大橋的主橋采用一跨過江矮塔斜拉橋。主橋上部結構施工采用“邊跨滑移”+“V塔豎轉”+“中跨懸拼”的組合工藝。工期為3.5年。
意義
是跨甬江交通性干道,起著連接江北、鄞州兩個中心區的重要作用。
最新進展
中興大橋于2016年11月17日正式開工,目前除鄞州區源易二手車及江北區軍產房外,前期拆遷工作以基本完成,管線改遷工作也同步進行中。目前中興大橋主橋已完成全部邊跨及10個中跨節段安裝,兩岸主塔均已完成了豎轉和合龍段提升施工。兩岸引橋及配套工程施工也正有條不紊地同步實施中,目前完成下部結構約69%,上部結構約33%,排水管線約28%。預計2019年春節前后,中興大橋主跨合龍,2020年上半年完工。
環城南路西延工程
環城南路西延工程包括環城南路新建段和秋實北路改建段,環城南路新建段西起秋實北路(即甬金高速連接線),東至機場路;秋實北路改建段南起環城南路,北至環鎮北路。工程采用“主線快速路+地面輔道”的建設方案,全長約8900米。建設年限2016年至2021年。
意義
環城南路西延工程是寧波市中心城區“四橫五縱九聯”快速路網總體布局結構中的重要“一橫”,位于古林鎮、集士港鎮和高橋鎮,起自機場路,西至甬金連接線,沿線北接廣元大道快速路,即連通機場路和甬金高速連接線-廣元路“兩縱”,將對改善中心城區快速路網總體結構、促進城西片區內外聯動發展、支撐城市空間布局發展具有顯著意義。
最新進展
隨著項目推進,一期工程計劃2018年12月底前基本完成主體結構施工,并具備通車條件,2019年上半年完成地面道路及管線施工,并基本建成;
二期工程計劃2018年底前全面進場施工,非地道段計劃2019年基本完成主線高架橋梁下部結構施工,2020年基本完成主線高架橋梁主體工程,爭取完成道路及管線工程施工,地道段計劃2019年完成主線高架橋梁主體工程,2021年完成地道工程和道路、管線及地道管理用房施工,全線力爭2021年全面建成通車。記者沈莉萍
