記者從城管市政部門得到最新消息,就在今天(7月18日)凌晨4點,靈橋大修工程完成了橋面和兩側接坡的瀝青鋪裝工作,這也意味著靈橋已基本完成主橋維修,靜待通車。
“寧波人的老江橋終于回來了!”

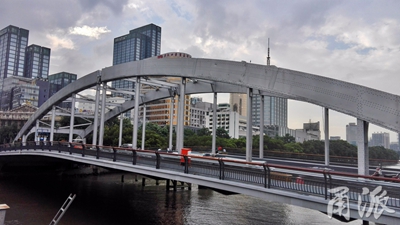

這幾天,隨著靈橋周邊的圍擋被拆除,靈橋又重新展現在市民面前,旁邊不時有路人駐足觀看。從現場看,大修后的靈橋依然保持著原有的結構和風貌,銀灰色的橋身,朱紅色扶手的欄桿,不少市民們見后非常激動:“寧波人的老江橋終于回來了!”
據介紹,3月29日,靈橋首批橋面板運達施工現場后,靈橋大修工程進入橋面板拼接和安裝階段。在拼接過程中,每塊橋面板都經過起吊就位、臨時固 結、鉚接栓接、焊接等四個主要環節。前期,施工單位克服了橋面板體積大、重量大,對通航影響大等困難,平均以3天一塊的進度進行拼接,并于5月13日實現 了靈橋橋面整體合龍。
同時,還進行了12根橫梁和吊桿的對接鉚接,110余根縱梁的鉚接,上萬套高強螺栓的栓接,以及橋面板約300多米焊接等安裝工作,并于6月下旬進入橋面瀝青的鋪設階段。

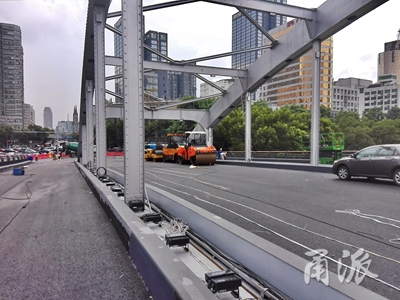

“六七月份是多雨季節,頻繁降雨對瀝青鋪設的進度產生了較大影響,但是施工單位‘趕著太陽’施工,不怕高溫酷暑、晝夜勞作,終于在今天凌晨完成了全橋的鋪裝工作!爆F(xiàn)場施工負責人說。
目前,靈橋大修工程的欄桿安裝、管線回遷、表面涂裝等工作已基本完成,功能性照明、景觀燈等相關附屬設施也正在抓緊安裝當中。
接下來,還將進行成橋荷載試驗、交通標志標線、綠地綠化等施工工作,預計將于本月底正式開放交通。
“粘結層”施工時工人都穿鞋套
靈橋大修現場負責人介紹,由于靈橋采用的是鋼結構橋面板,且兩個邊拱的坡度特別大,再加上地處交通要道,通行負擔較重,對橋面瀝青的鋪設質量要求很高。因此,在本次大修工程中,采用了特殊的橋面鋪裝工藝,以加強瀝青路面與鋼橋面的粘結力,提高瀝青橋面的強度。
對施工質量的控制有多嚴?舉個例子,在“粘結層”的施工過程中,都要求工人們都穿上鞋套、戴上手套,盡量形成一個少塵環境,以提高“粘結層”的“粘合力”。對于瀝青的品質、拌料、運輸?shù)拳h(huán)節,也是高要求、嚴控制。
新生“老江橋”6大細節看過來

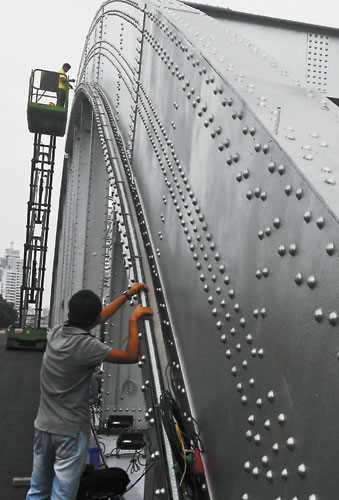

橋身上數不清的顆顆鉚釘猶如點點繁星,保留了“老江橋”最古樸厚重的氣質。

拱肋在藍天白云的映襯下顯得線條流暢,造型優美。

橋拱下隔離帶中的盆栽花藝清新而優雅。

朱紅色扶手的欄桿古樸而大氣。

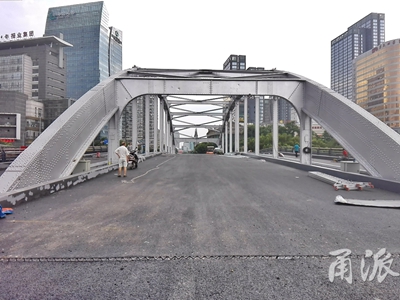

橋面和接坡連接處非常平穩。

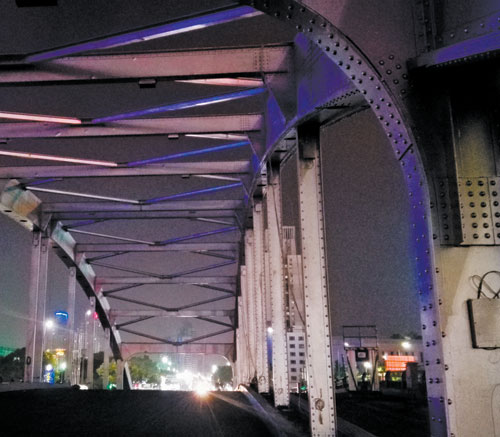

隔離帶中的景觀燈簡約而典雅。
|
